Koncem roku 2009 zahájila provoz dvojice moderních větrných elektráren u obce Věžnice na území kraje Vysočina. Stroje, které provozuje společnost ČEZ Obnovitelné zdroje, pokryjí svou roční produkcí spotřebu více než 2 tisíc domácností.
Generálním dodavatelem projektu je ŠKODA PRAHA Invest. Technologii obou strojů o jednotkovém instalovaném výkonu 2,05 MW dodala německá společnost REpower Systems.

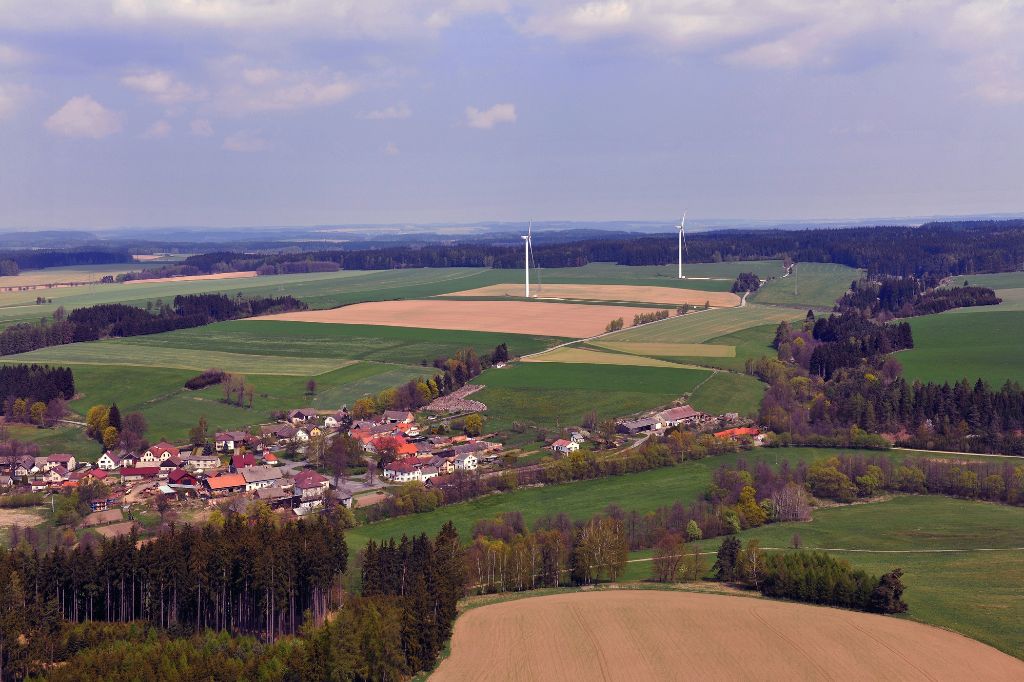

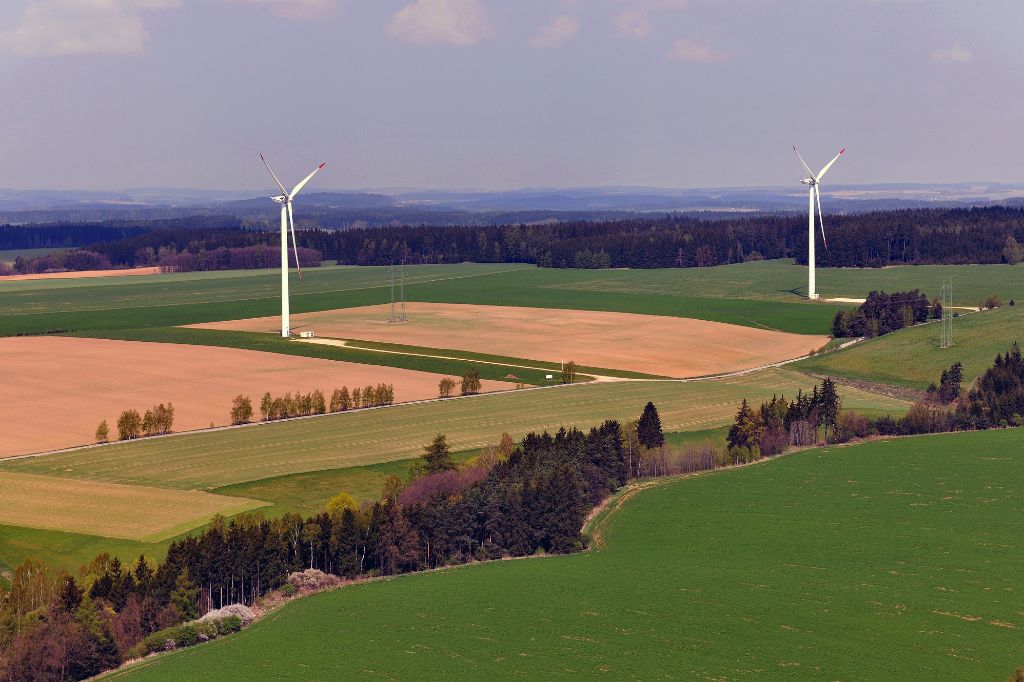

Čistá energie z Vysočiny
Lokalita se nachází mezi Polnou a Přibyslaví v nadmořské výšce přesahující 500 metrů a disponuje příznivými větrnými podmínkami. Rychlost větru zde ve 100 metrové výšce dosahuje v průměru 6-7 m/s.
Video z výstavby větrné elektrárny Věžnice (22 minut, 100 MB)
Pohled do nitra jedné z věžnických větrných elektráren očima reportérů serveru Novinky.cz
Věžnické elektrárny "si zahrály" také v jednom z dílu pořadu TV Nova Víkend
Technologie větrných elektráren v lokalitě Věžnice
Výrobce | REpower Systems AG |
---|---|
Typ větrné elektrárny | REpower MM92 |
Jmenovitý výkon | 2 050 kW |
Výška do osy rotoru | 80m |
Průměr rotoru | 92,5 m |
Celková výška | 126,3 m |
Průměr paty věže | 4,3 m |
Celková hmotnost | 254,8 tun |
Regulace výkonu | Pitch, aktivní regulace otáček změnou úhlu náběhu rotorových listů |
Pracovní otáčky rotoru | 7 – 16 ot/min |
Generátor | asynchronní 900 - 1800 ot/min, U = 690V |
Doba výstavby | září – prosinec 2009 (zemní práce, montáž, seřizování, předprovozní zkoušky) |
Regulace výkonu | Pitch, aktivní regulace otáček změnou úhlu náběhu rotorových listů |
Pracovní otáčky rotoru | 7 – 16 ot/min |
Generátor | asynchronní 900 - 1800 ot/min, U = 690V |
Doba výstavby | září – prosinec 2009 (zemní práce, montáž, seřizování, předprovozní zkoušky) |
Podle výsledků hlukové studie, která byla součástí posuzování vlivů stavby na životní prostředí, splňuje stavba veškeré limity.
Milníky výstavby větrných elektráren u Věžnice
- po smluvním zajištění všech dodávek bylo staveniště předáno vybranému dodavateli, společnosti MATOUŠEK CZ, který neprodleně zahájil stavební práce.
- 10. 9. 2009 - stavební připravenost přístupových cest
- 22. 10. 2009 - úplná stavební připravenost pro zahájení montáže
- 5. 11. 2009 - dokončení stojní montáže větrné elektrárny č. 2
- 10. 11. 2009 - dokončení stojní montáže větrné elektrárny č. 1

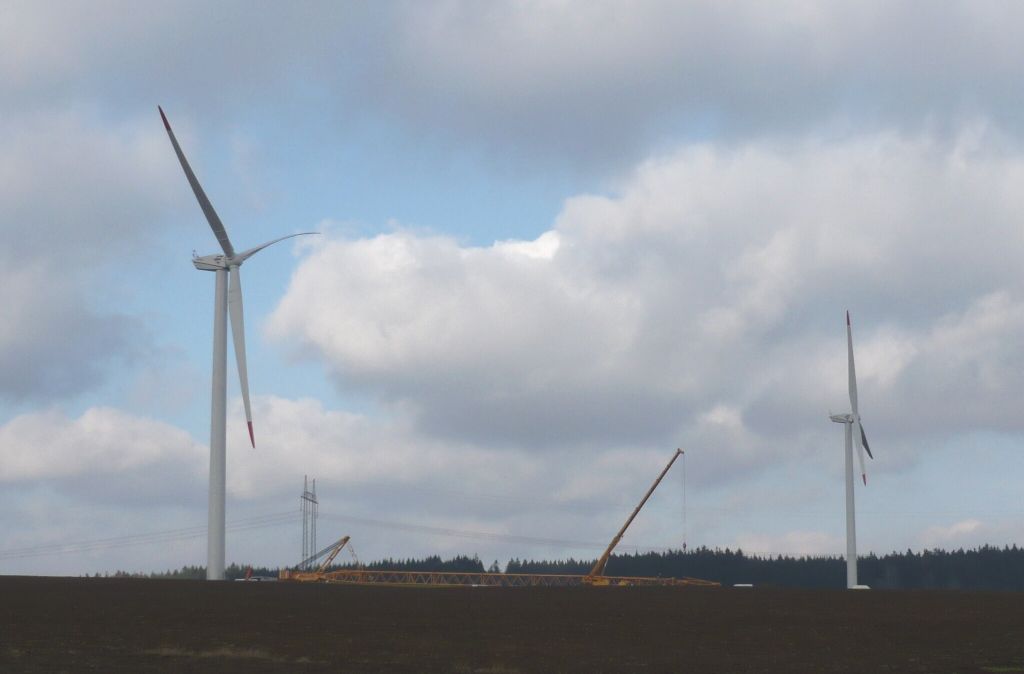

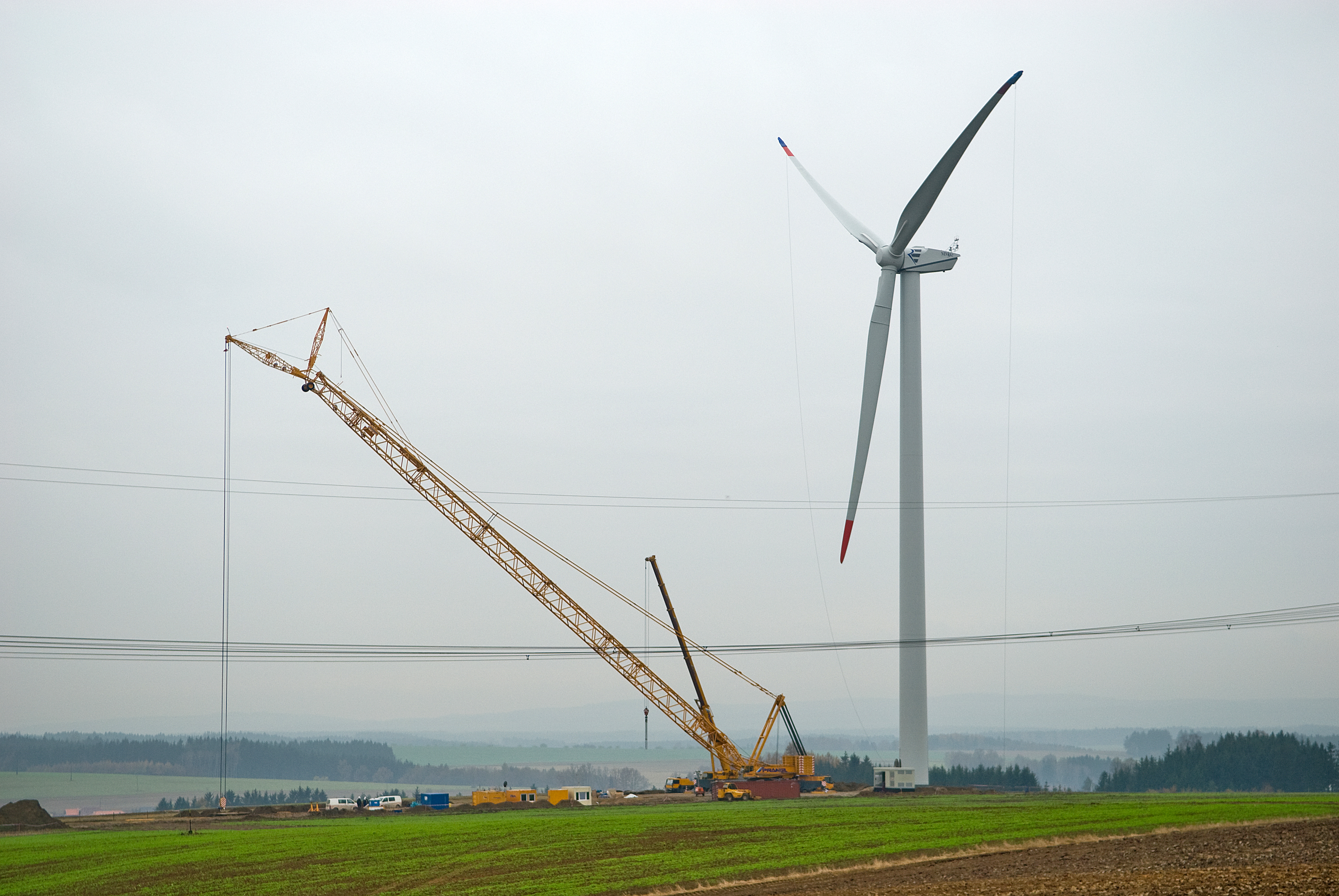

- navzdory krátkodobému přerušení činností na stavbě vlivem klimatických podmínek, které při montáži vysokých sloupů hrají rozhodující roli, se podařilo montáž dokončit dokonce v předstihu oproti smluvnímu harmonogramu.

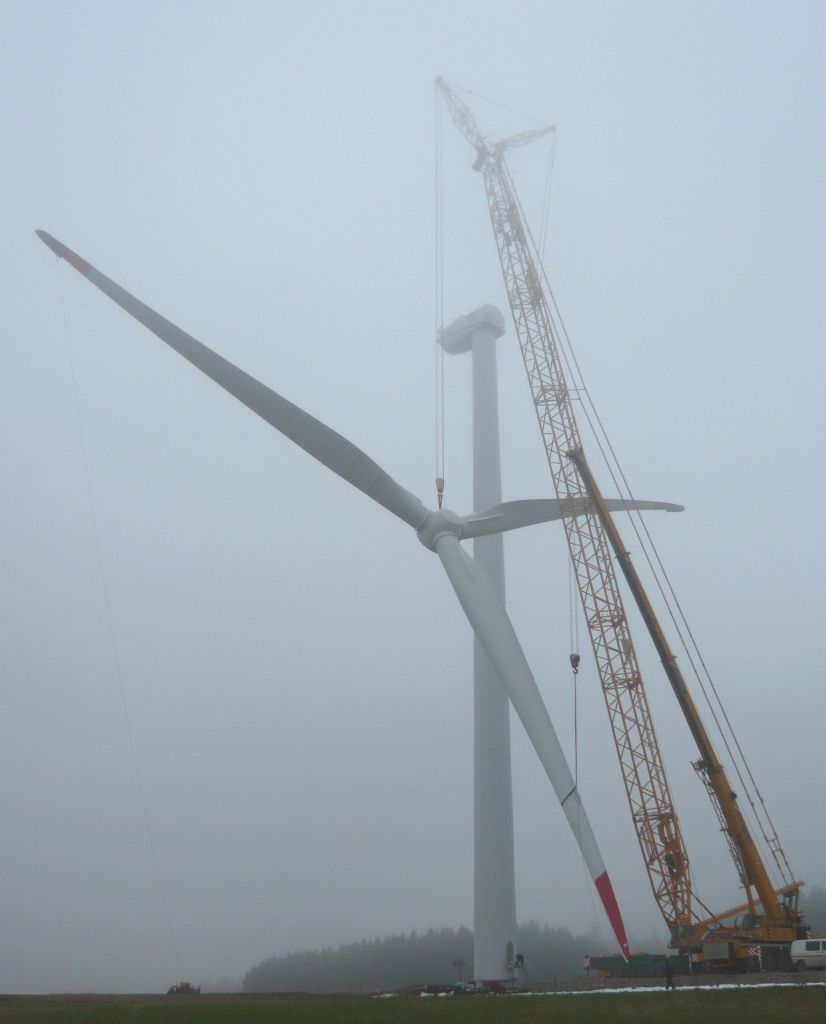

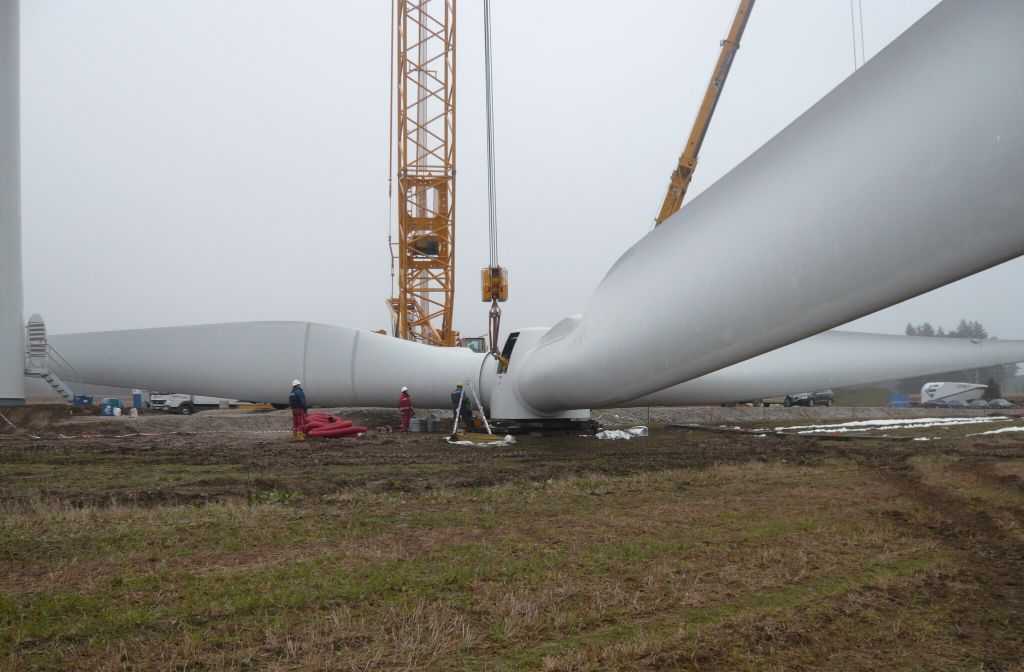

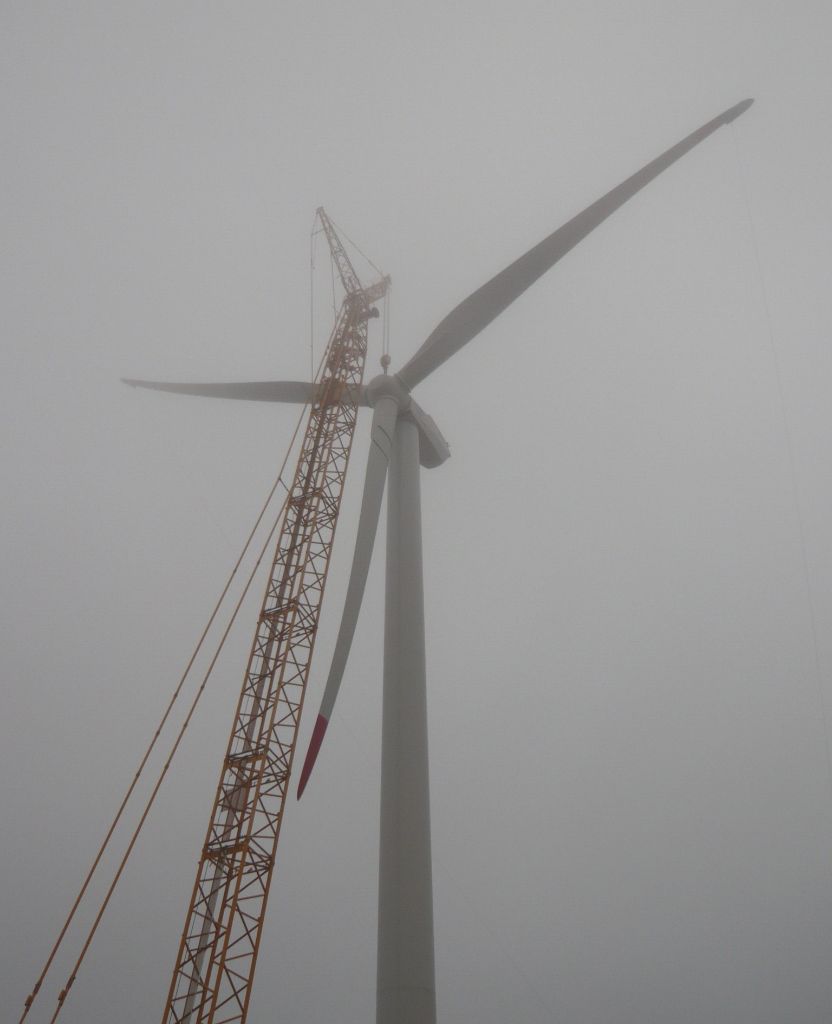

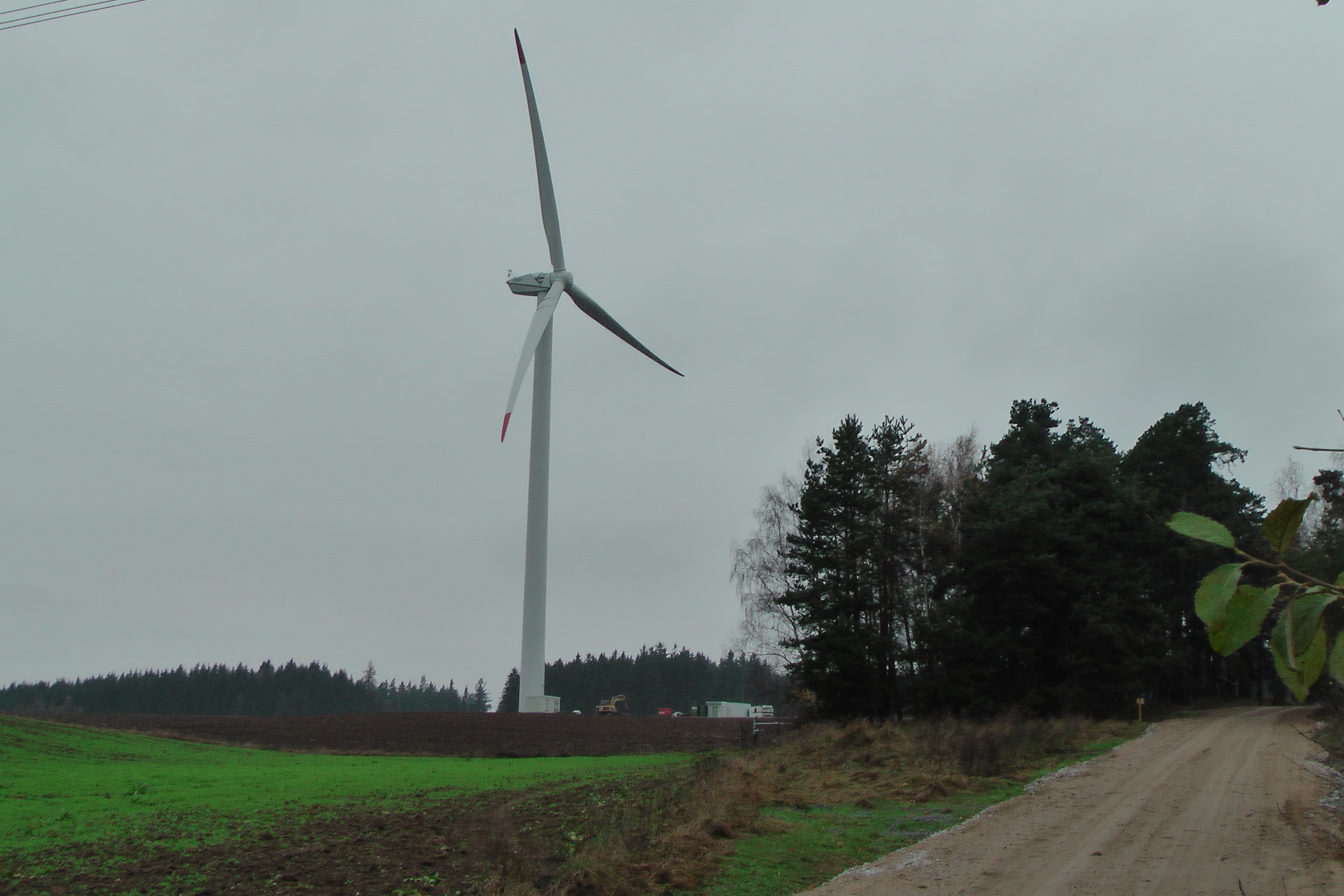

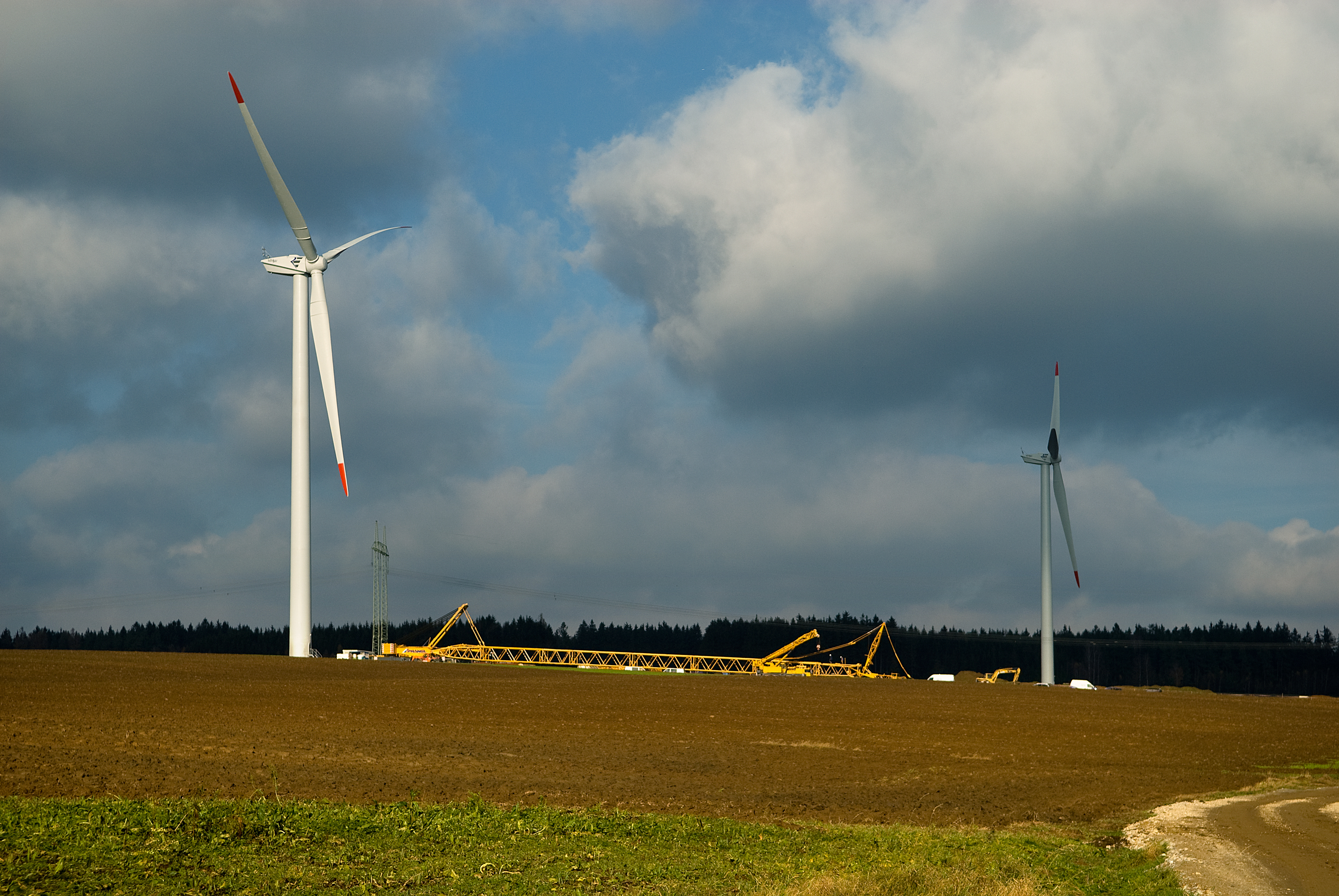

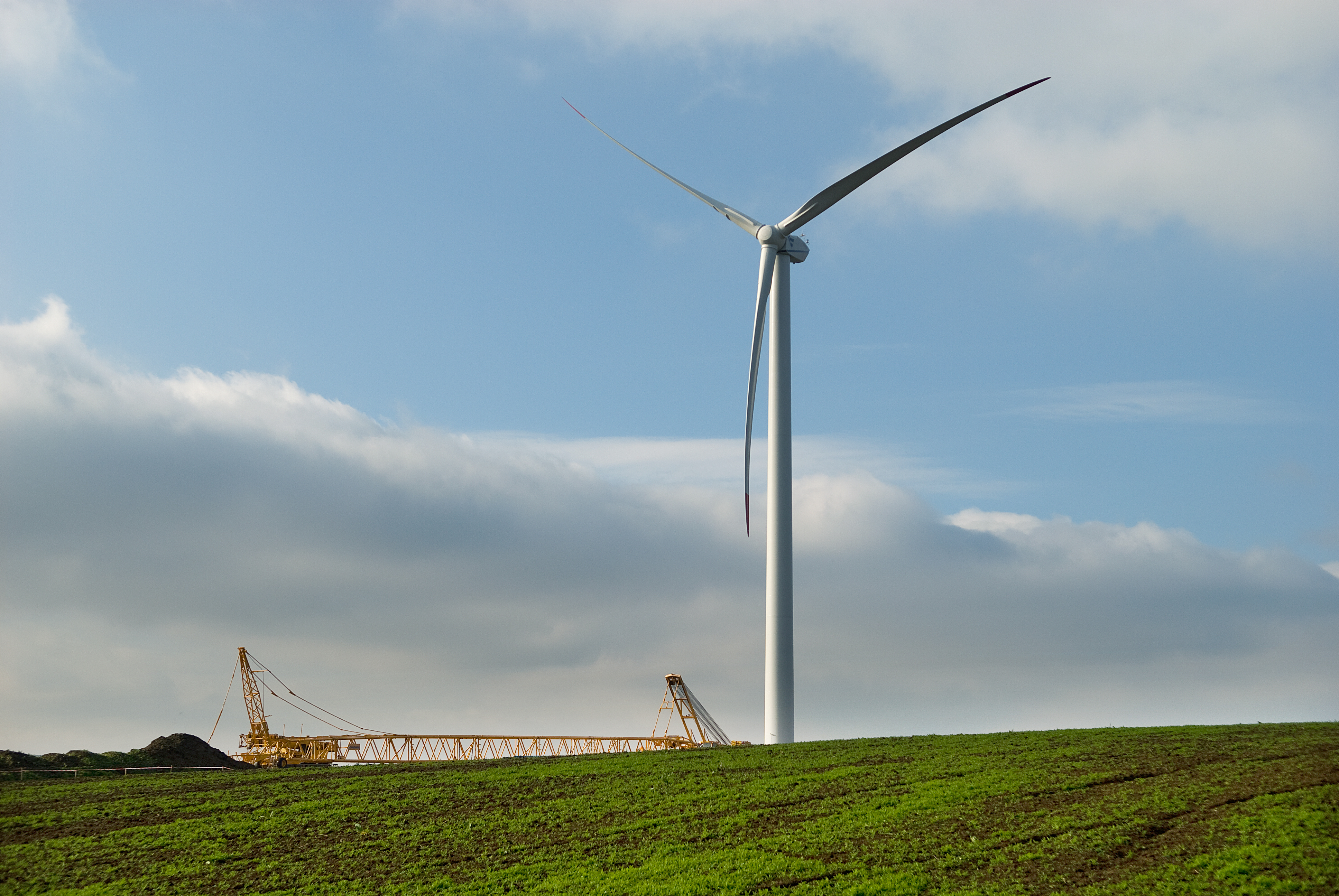

Fotogalerii ze stavby si můžete prohlédnout níže (autoři fotografií: ŠKODA PRAHA Invest, s.r.o., ČEZ, a. s.).
