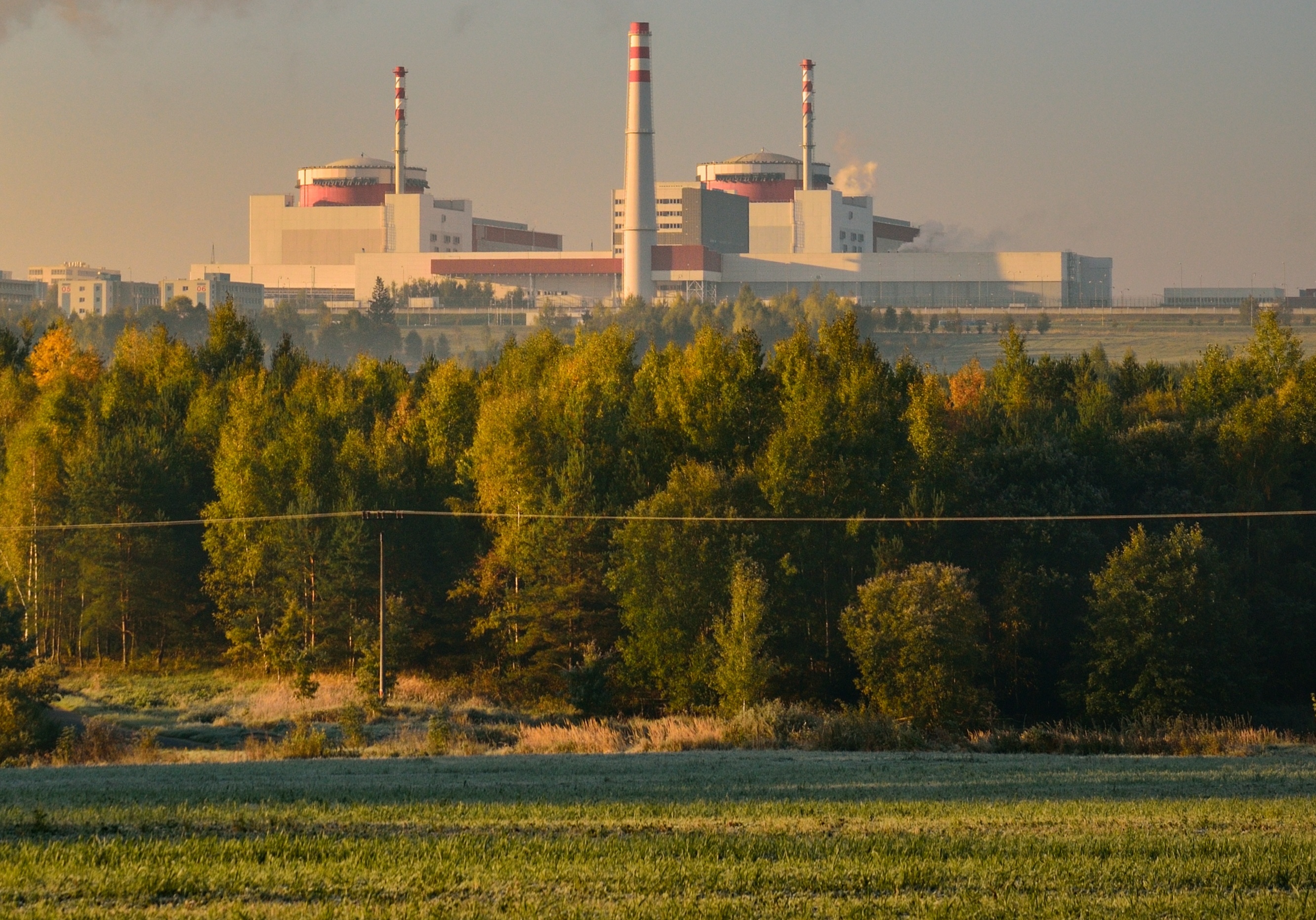

Vlastní odpojení generátoru prvního bloku od přenosové soustavy plánují energetici na páteční večer při přibližně třetinovém výkonu reaktoru. Podle vedení elektrárny půjde o standardní odstávku spojenou s důležitými kontrolami a investičními činnostmi.

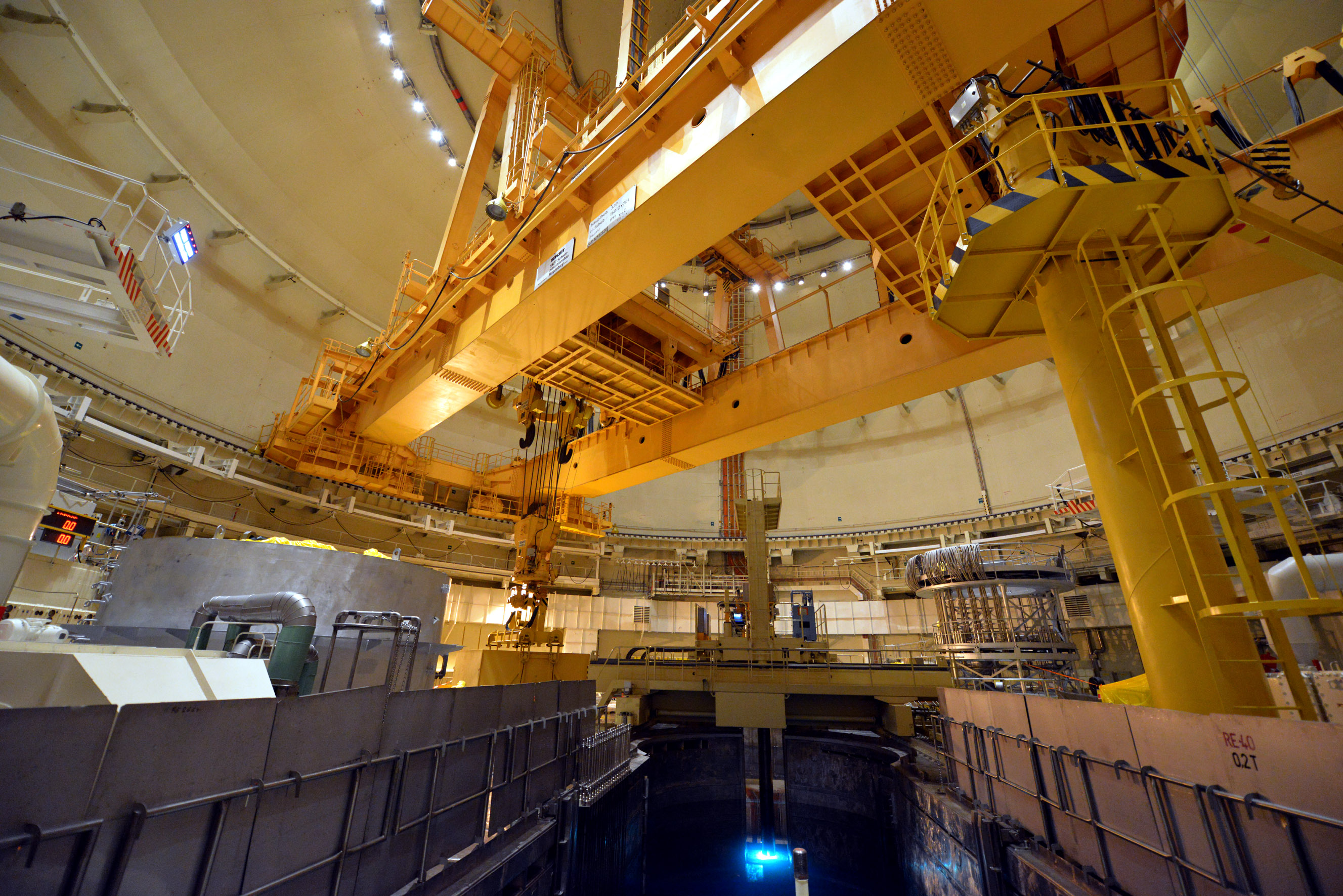

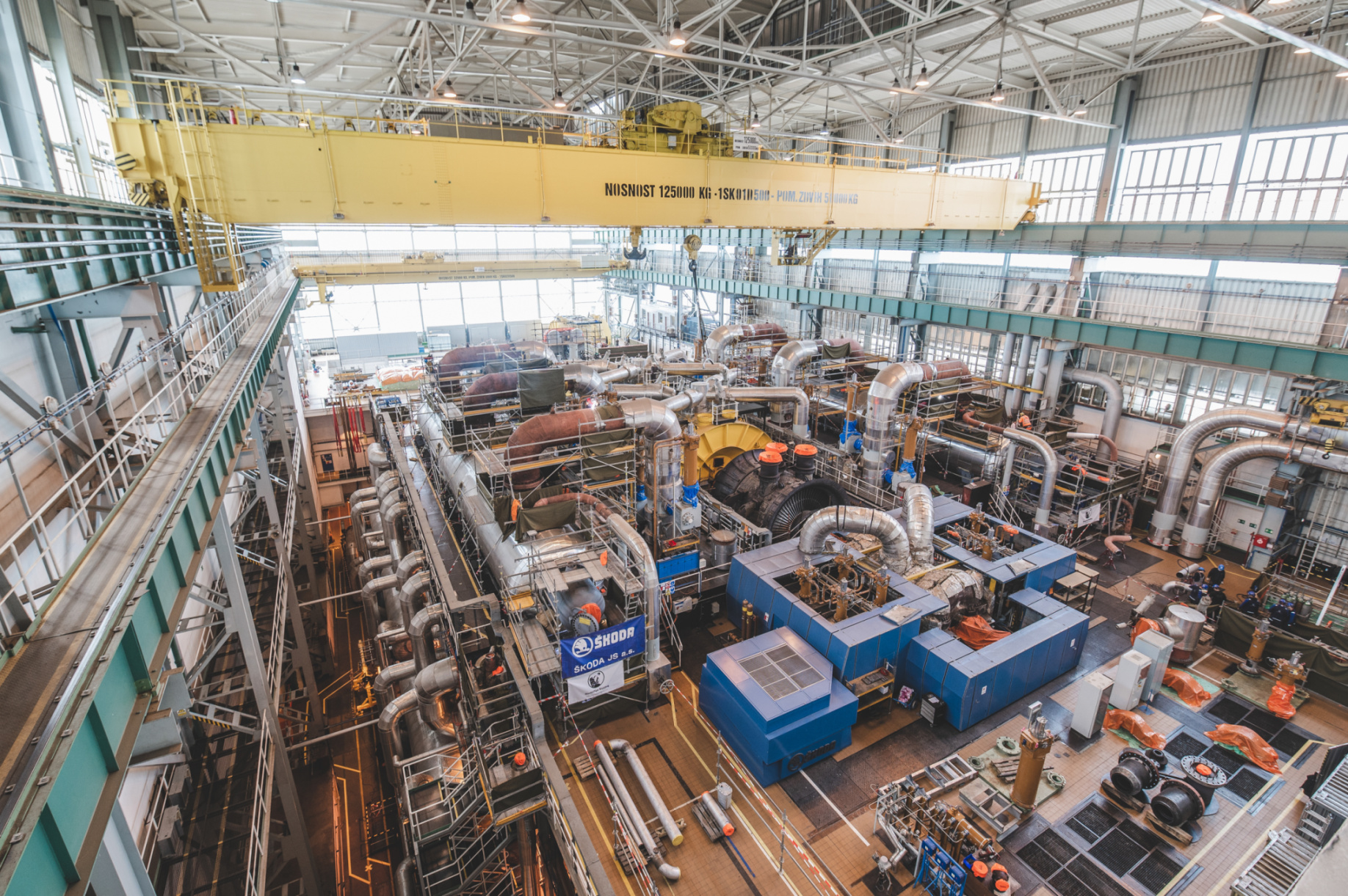

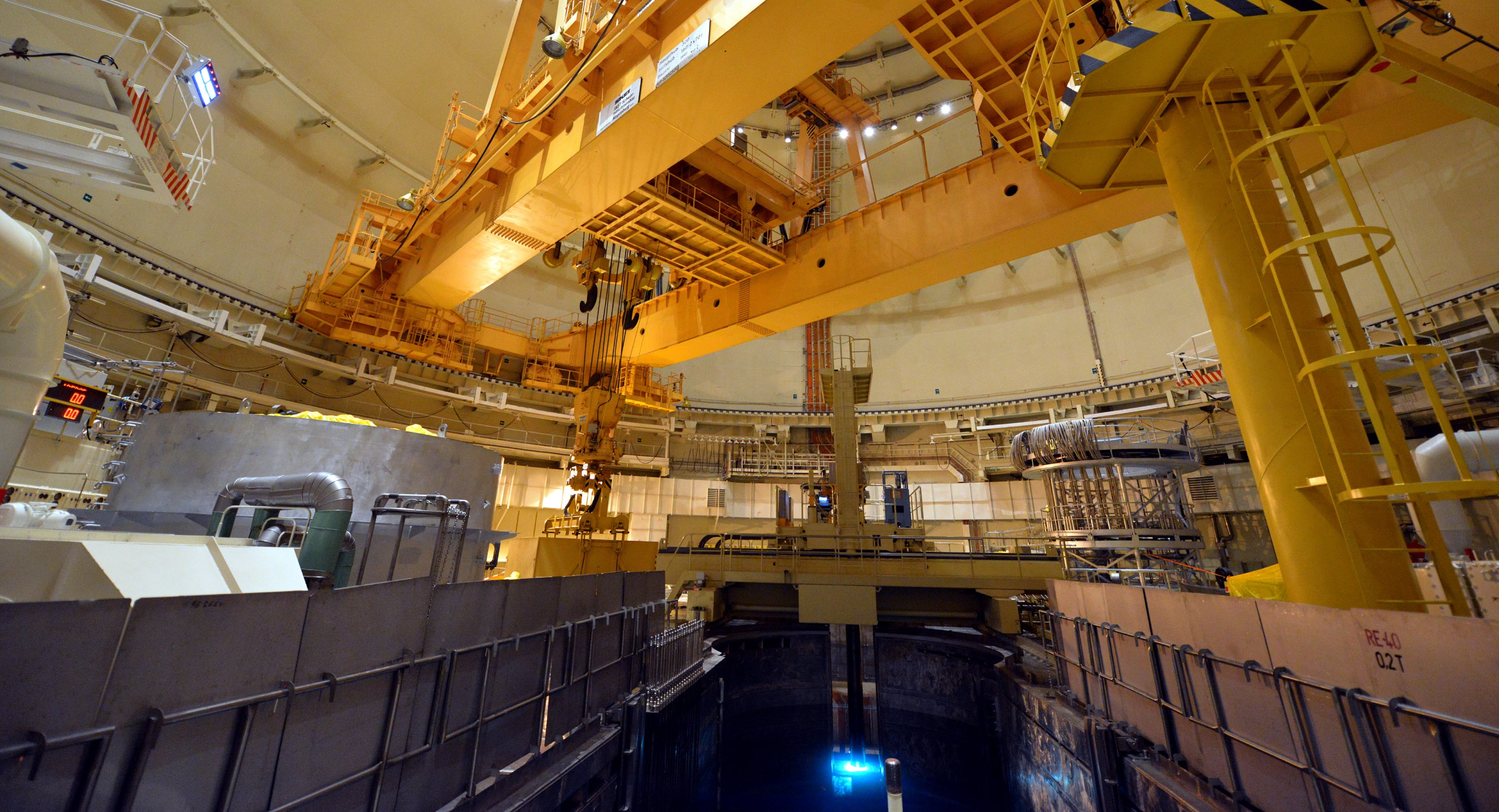

„Vyměníme 54 z celkových 163 palivových souborů, což je o šest více než loni. Díky tomu bude blok v provozu o dva měsíce déle, tedy čtrnáct měsíců. Tím přejde i první blok na delší palivový cyklus. Tradičně během odstávky zkontrolujeme bezpečnostní systémy a hodně kontrol nás čeká kolem turbíny nebo generátoru,“
Vedle kontrol provedou technici také 70 investičních akcí, které jsou zaměřené na modernizaci a další posílení bezpečnosti elektrárny. Takovým příkladem je modernizace bezpečnostních armatur na systému technické vody důležité nebo výměna jedné z důležitých požárních nádrží. Do závěrečné fáze vstoupí modernizace řídicího systém elektrárny, kterou se elektrárna zabývá od roku 2022.
I s dodavateli se do odstávky zapojí přibližně tisícovka lidí. Odstávka druhého bloku začne v únoru příštího roku.
Od začátku roku elektrárna Temelín vyrobila 7,9 terawatthodin elektřiny. Společně s Dukovany jde o zdroje, které produkují největší množství čisté elektrické energie a podílí se tak výraznou měrou na bezemisní výrobě Skupiny ČEZ. Ročně se díky jaderným elektrárnám nevypustí do ovzduší přibližně dvě desítky miliónů tun CO2.
