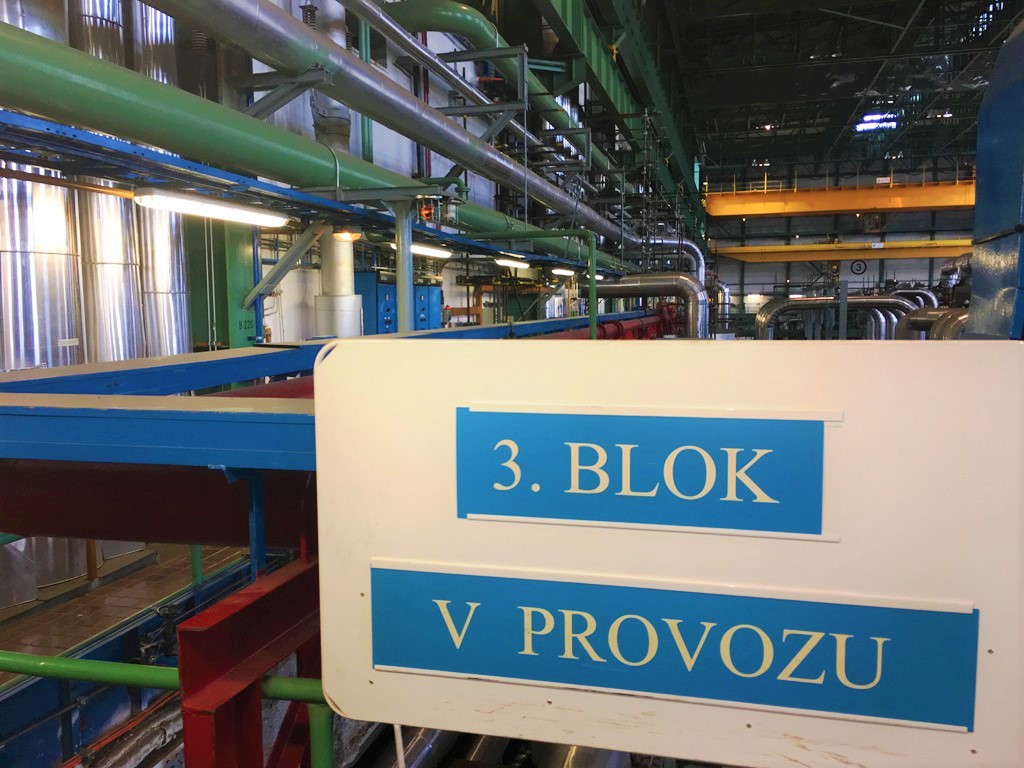

„Bylo to náročné období se spoustou na sebe navazujících činností, ale 3. blok je opět v provozu. A předpokládáme, že díky delším palivovým cyklům spolehlivě poběží déle než rok,“ uvedl ředitel dukovanské elektrárny Roman Havlín.
Celkem se museli energetici vypořádat s více jak 20 tisíci pracovními úkoly a šedesátkou plánovaných modernizačních technických a investičních akcí, mezi kterými byla například výměna kabeláže s končící kvalifikovanou životností, rekonstrukce vybraných potrubních tras, podružných rozvaděčů nebo strojní dokončení doplňkového systému odtlakování primárního okruhu, které jsou součástí přípravy bloku na více jak šedesát let provozu. Technicky i časově nejnáročnějším úkolem byla výměna části horního kolektoru jednoho z parogenerátorů, kterou se specialistům z elektrárny i dodavatelům podařilo dokončit podle očekávání.
Energetici se snaží plánovat odstávky velkých jaderných bloků na období s nižší spotřebou a s ohledem na provoz obou jaderných elektráren. „Vždy se snažíme odstávky největších českých bloků směřovat na období s nižší spotřebou a minimalizovat dopady na energetickou síť. Současně ale musíme zohlednit i délku palivových cyklů obou elektráren. S koncem odstávky dukovanské trojky jsme proto v pátek plánovaně odstavili temelínskou jedničku,“ dodává člen představenstva a ředitel divize jaderná energetika Bohdan Zronek.
Blok začal dodávat energie do přenosové sítě dnes v 15 hodin. Aktuálně jsou tak v provozu všechny čtyři výrobní bloky Jaderné elektrárny Dukovany. Před uvedením bloku na plný výkon čeká energetiky ještě řada standardních testů a zkoušek. Příští odstávka čeká na energetiky koncem srpna na druhém výrobním bloku.
