Vrtací soupravy odvrtaly 13 kilometrů. Vrty v rámci geotechnického průzkumu lokality Dukovany končí, závěrečná zpráva včetně výsledků laboratorních testů bude v srpnu

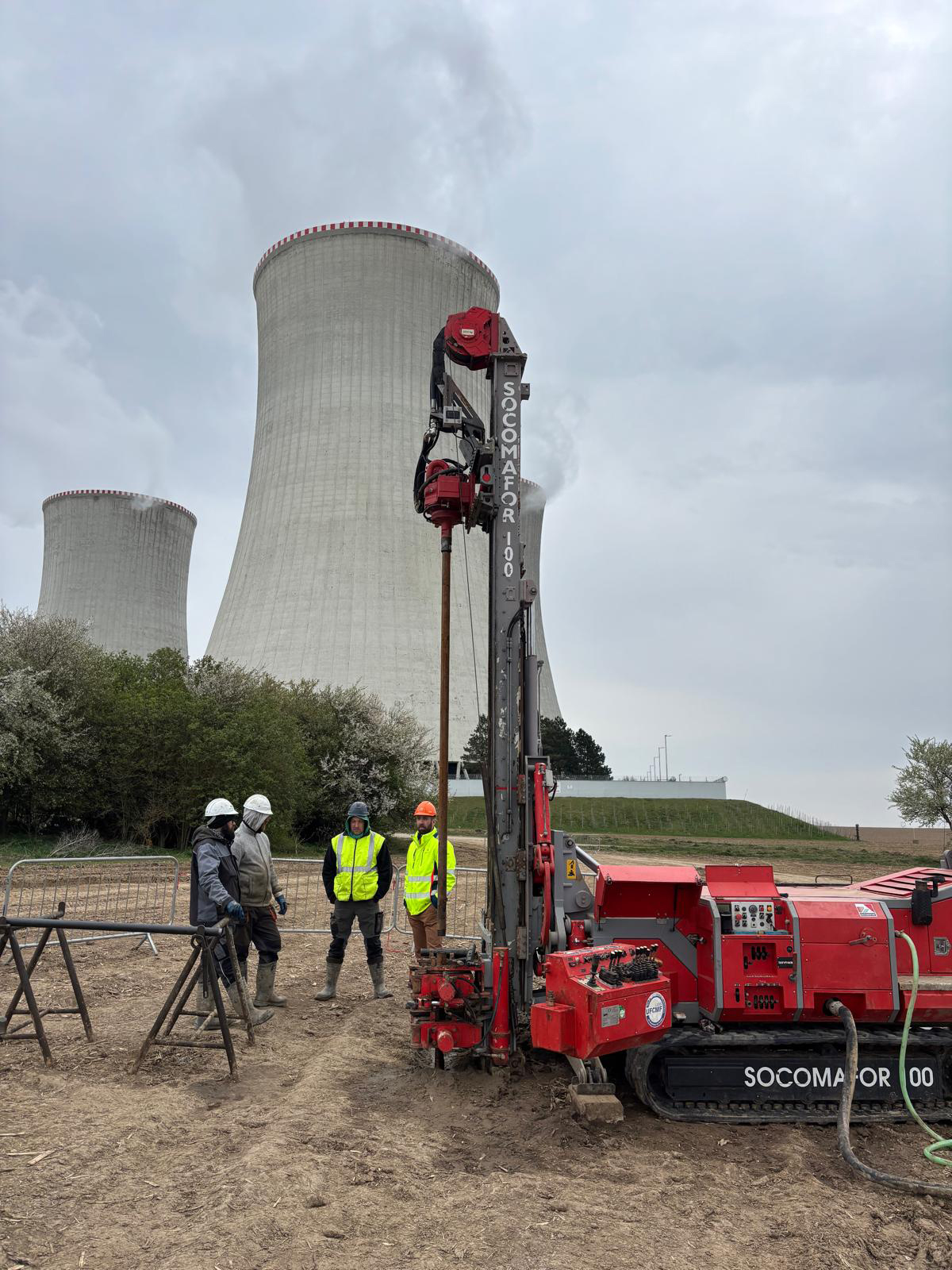

Vrtné práce na zařízení staveniště a na výstavbové ploše budoucích nových dukovanských bloků po osmi měsících končí. Celková délka uskutečněných vrtů dosáhla 13 049 metrů, v době největšího nasazení pracovalo v terénu přes 50 lidí a 10 souprav. Práce pokračují v laboratořích, kde se vybrané vzorky testují, celková závěrečná zpráva bude hotová letos v srpnu. Objemem dat, která poslouží i jako podklad pro povolování výstavby, se tento geoprůzkum řadí k těm rozsáhlejším, unikátní byla rychlost provedení.

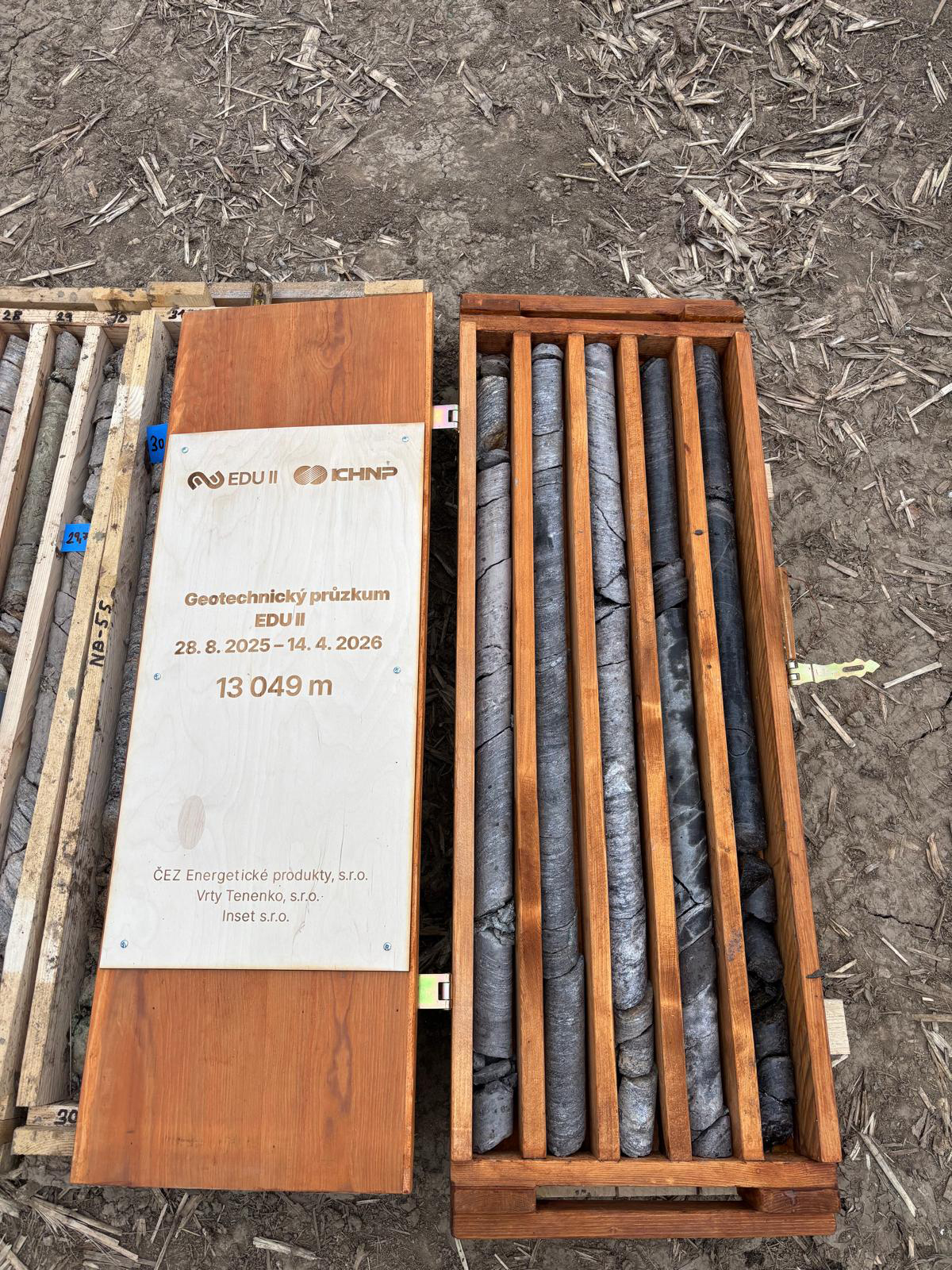

Slavnostním uložením posledních vytažených vrtných jader do skladovacího dřevěného boxu byly dnes ukončeny fyzické vrtné práce v lokalitě budoucích bloků v Dukovanech. Na území přibližně 200 hektarů, kde v roce 2029 vznikne staveniště a začnou vyrůstat nové jaderné bloky, bylo realizováno 306 inženýrsko-geologických vrtů, jejichž celková kumulovaná délka dosáhla 13 049 metrů. Dále bylo realizováno 352 penetračních (CPT) sond o celkové délce téměř 5 280 metrů a 19 geofyzikálních profilů, pomocí kterých se neinvazivně mapují fyzikální vlastnosti podloží.
„Doplňkové geotechnické průzkumy dodají data projektantům pro optimální rozmístění a nejvhodnější způsob výstavby jednotlivých budov a objektů budoucí elektrárny z hlediska bezpečnosti. Všechny informace také tvoří součást podkladů, které budeme příští rok předkládat Státnímu úřadu pro jadernou bezpečnost v rámci žádosti o povolení k výstavbě. To, že se podařilo takto rozsáhlý průzkum dokončit během pouhých 8 měsíců, je naprosto výjimečné, a všem zapojeným patří obrovský dík,“ uvedl generální ředitel Elektrárna Dukovany II Petr Závodský.
„Podrobný průzkum území, kde vzniknou bloky 5 a 6 elektrárny Dukovany, představuje první krok v přípravě výstavby přímo na místě. Tomu, že byl úspěšně dokončen v souladu se schváleným harmonogramem, přikládáme velký význam. Je to důkazem, že se nám daří plnit naše záměry jak ohledně dodržení plánovaných termínů, tak ohledně zapojení domácích firem. Komunikaci a partnerství s českým průmyslem chceme rozvíjet i nadále. Jsme připraveni zajistit úspěšné dokončení projektu v souladu s nejvyššími standardy,“ uvedl Site Director KHNP Joon-Kyo Suh.
Největší koncentrace vrtů byla logicky stanovena v místech, kde se budou nacházet budovy s reaktorem. Celkem prostory obou budoucích jaderných ostrovů prozkoumalo 28 vrtů hlubokých 140 metrů. Zároveň zejména vzorky z této oblasti procházejí dalším podrobným testováním v laboratořích v Česku a také v Itálii. Zkoumá se mimo jiné pevnost horniny, šíření seizmických vln, podrobné chemické složení podloží apod. Cílem je maximální bezpečnost a odolnost budoucích staveb.
V České republice se na testování vzorků podílejí například Ústav struktury a mechaniky hornin AV ČR, geotechnické laboratoře VUT Brno, nebo chemické laboratoře SUAS Lab. Laboratorní testy budou probíhat ještě několik měsíců, závěrečná podrobná zpráva včetně těchto dat pak bude hotová v srpnu. Pro představu, každý z vrtů z oblasti jaderného ostrova má vypracováno cca. 40 stran podrobné odborné dokumentace. Celková zpráva za komplet průzkumy i laboratorní testy bude mít tisíce stran.
Všechna vytažená vrtná jádra budou archivována po dobu výstavby nových bloků, vybraná pak po celou dobu provozu těchto bloků. Uloženy jsou v přibližně 2 850 krabicích, vždy po pěti metrových úsecích podle hloubky, z jaké byly vytaženy. Skladovací boxy mají pracovníci zorganizovány tak, aby byl ke každé krabici kdykoliv zajištěn přímý přístup a bylo možné jednotlivé vzorky jednoduše dohledat.

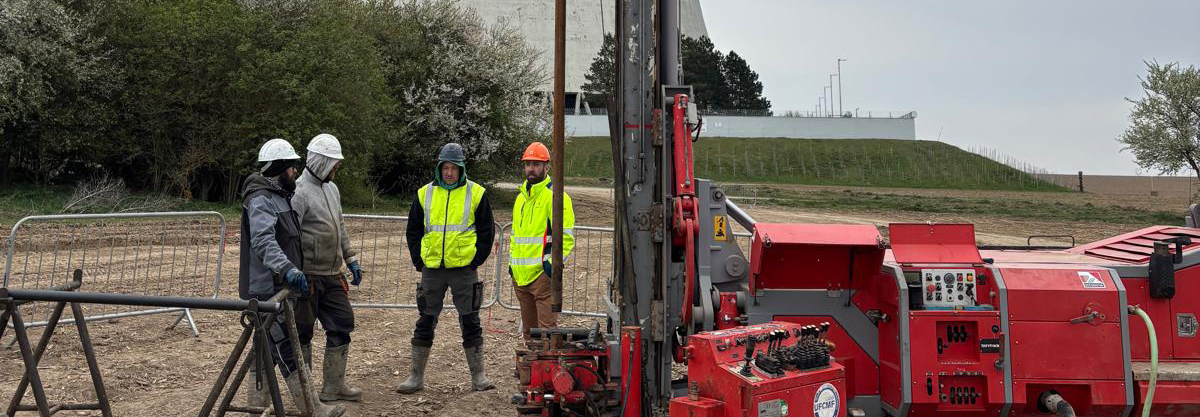

Geotechnické průzkumy realizovala společnost ČEZ Energetické produkty a její subdodavatelé, kteří mají zkušenosti z dřívějších etap průzkumů realizovaných během přípravy tohoto projektu. V době největšího nasazení se na průzkumu podílelo deset vrtných souprav, přičemž některé jely v nepřetržitém 24hodinovém režimu. Denně se v terénu pohybovalo kolem 50 pracovníků.
Vrtné soupravy budou v lokalitě k vidění i nadále. Pomocné vrtné práce mimo hlavní plochu totiž budou probíhat téměř po celou dobu stavby. Příkladem jsou vrty u elektrorozvodny Slavětice.
Lokalita Dukovany se po skončení geotechnického průzkumu zařadí mezi nejpodrobněji prozkoumané v České republice. Geologické průzkumy se tu prováděly před výstavbou současných bloků. V návaznosti na nové jaderné bloky zde proběhl další geologický průzkum v letech 2015-2018, kdy bylo odvrtáno 168 průzkumných vrtů. Klíčové strukturní vrty pro ověření podloží budoucího reaktorového ostrova šly do hloubky až 250 metrů, celková metráž dosáhla 16 000 metrů.
- ÚJV Řež a Rolls-Royce SMR rozšiřují spolupráci v oblasti jaderné energetiky
- Společnost Rolls-Royce SMR postaví první tři malé modulární reaktory ve Velké Británii v tradiční jaderné lokalitě Wylfa
- ČEZ a Rolls-Royce SMR podepsaly dohodu o přípravných pracích na zavedení SMR v České republice
- Stanovisko Elektrárny Dukovany II, a.s. k případnému vydání předběžného opatření zakazujícího podpisu smlouvy
