V Temelíně otevřeli reaktor a vyvezli palivo

Přibližně týden trvá otevření jaderného reaktoru v Jaderné elektrárně Temelín. Další čtyři dny zabere vyvážení paliva z reaktoru. Jde o jedny z úvodních kroků v rámci právě probíhající odstávky druhého bloku pro kontroly a výměnu paliva, které technici v Temelíně v těchto dnech dokončili.

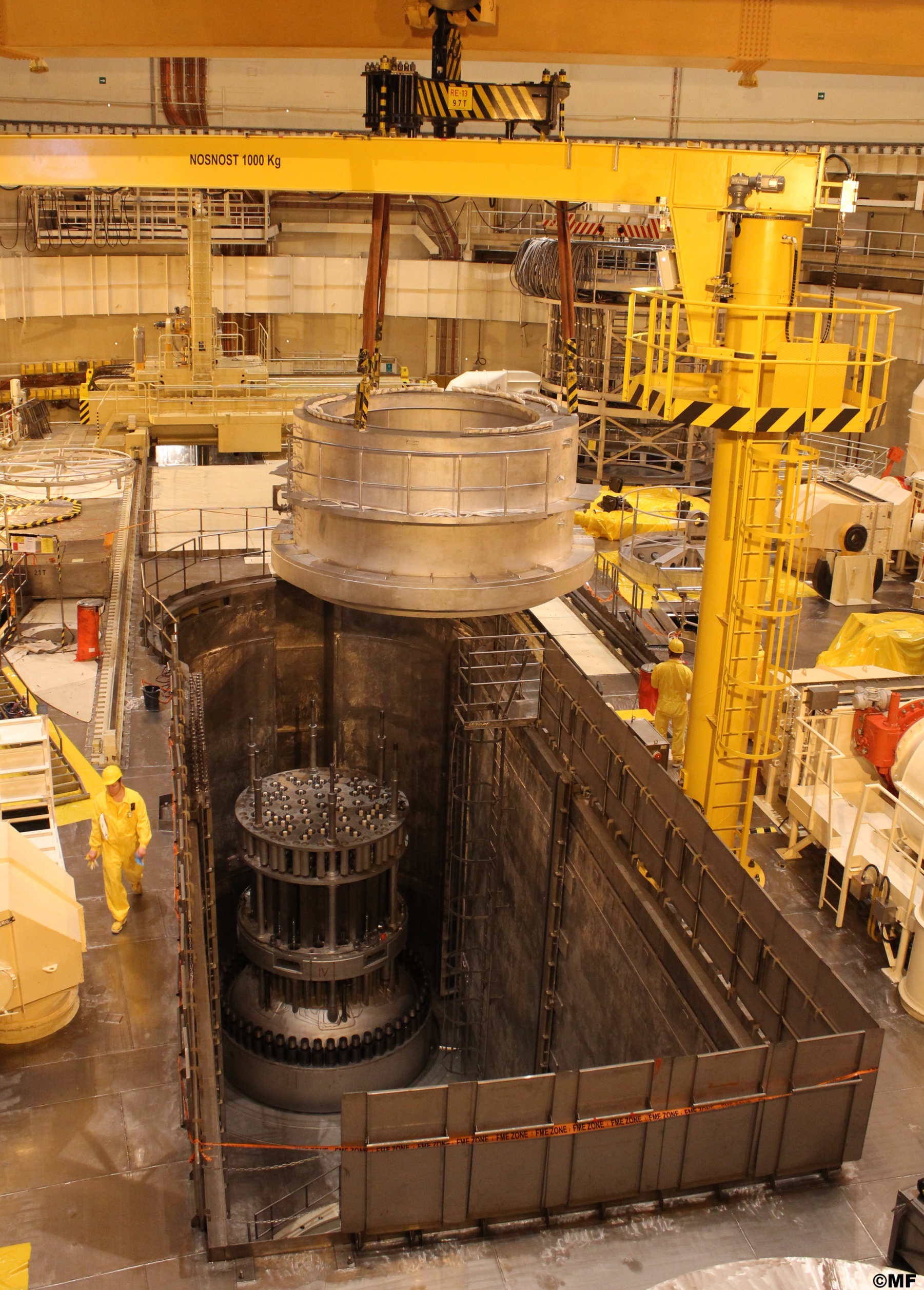

V úvodu odstávky představuje otevírání reaktoru jednu z nejnáročnějších činností, která zahrnuje stovky dílčích prací. Vše začíná sejmutím pečetí Mezinárodní agentury pro atomovou energii. „K hlavním činnostem patří odpojení více než stovky vnitroreaktorových měření a pohonů regulačních tyčí. Poté technici postupně sundávají hlavní díly, které jsou součástí tlakové nádoby reaktoru,“ uvedl Petr Měšťan, ředitel Jaderné elektrárny Temelín.

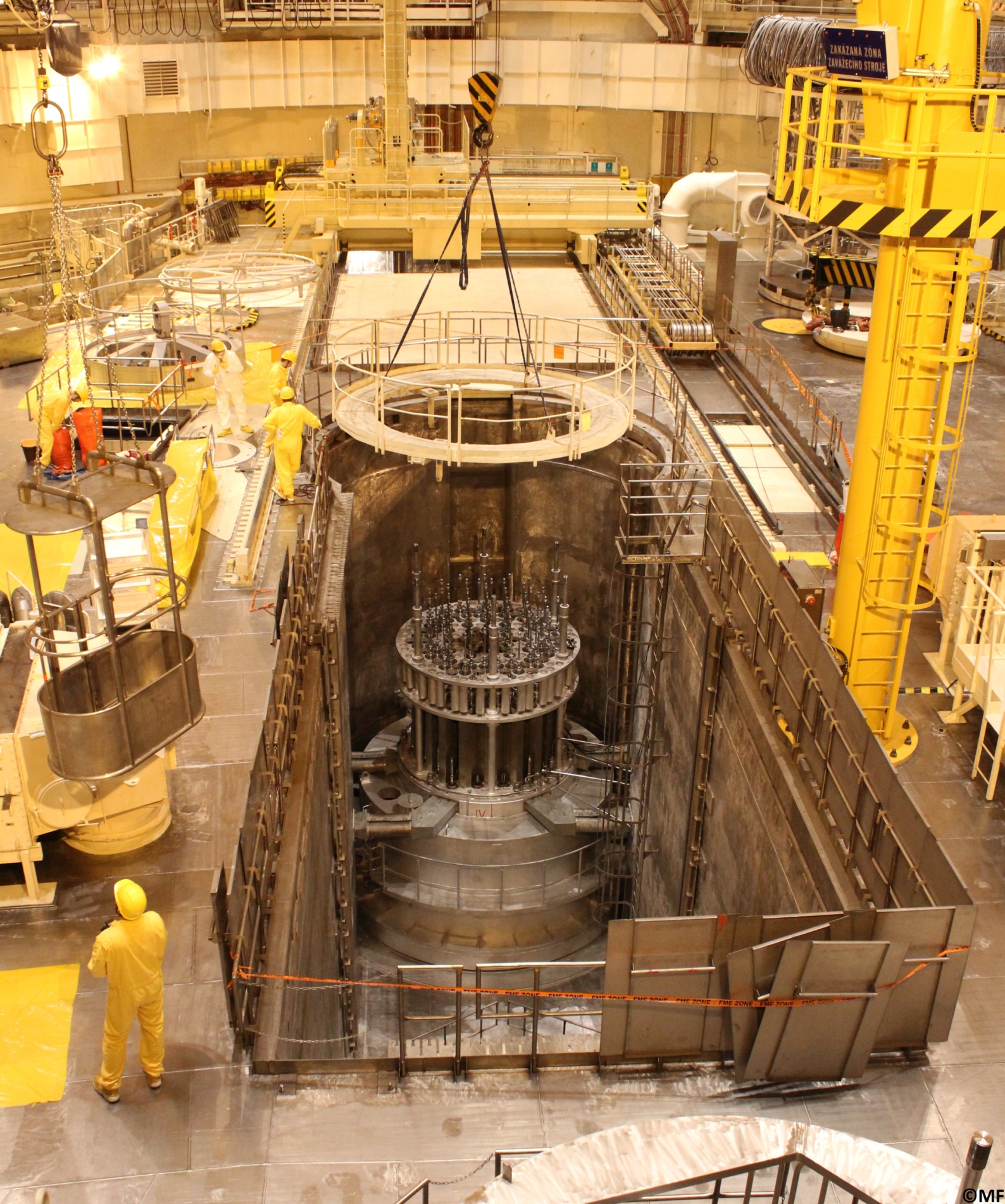

Postupně demontují blok elektrorozvodů, pohony a měření, horní blok nebo blok ochranných trub. Většinou jsou to obrovská zařízení vážící vyšší desítky tun. Náročné je také povolování 54 masivních svorníků, kterými je víko reaktoru přichyceno k tlakové nádobě. Každý ze speciálních svorníků měří necelé dva metry a váží přes 300 kilogramů. „K jejich povolování i utahování se používá speciální stroj. Ten zvládne najednou povolit všech 54 svorníků. I tak se doba povolování svorníků pohybuje kolem deseti hodin,“ doplnil Petr Měšťan. Demontované díly následně energetici odkládají na přesně stanovená místa.

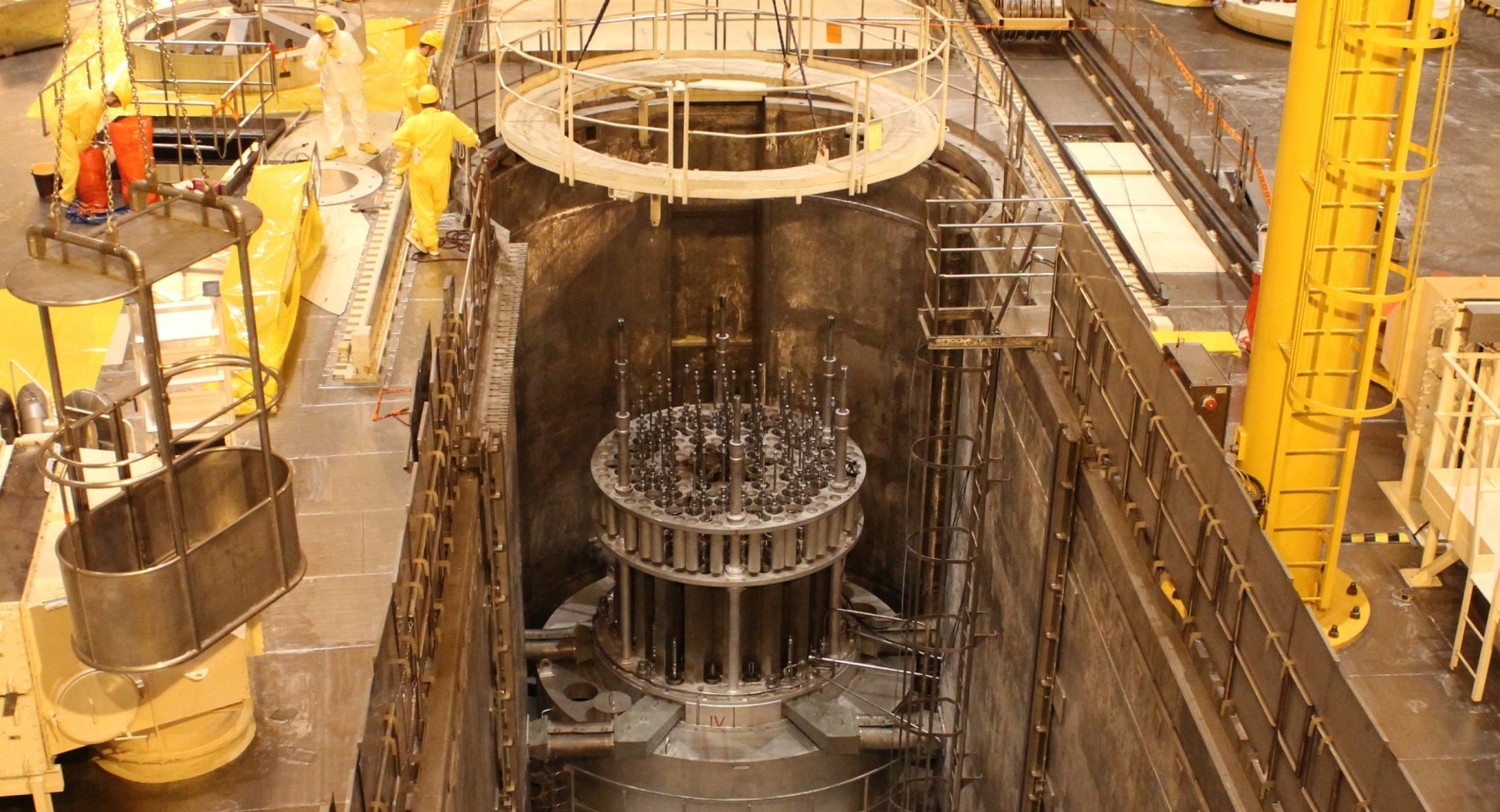

Technici vyvezli palivo a připravují se na zavážení použitého paliva do skladovacích kontejnerů

Po otevření reaktoru technici zaplaví vodou koridor pro vyvážení paliva. Vlastní přesun paliva z reaktoru do vedlejšího bazénu skladování trvá přibližně čtyři dny. Zpětné zavezení plánují energetici na závěr března. Mezitím je čeká celá řada kontrol nebo přesun speciálních kontejnerů s použitým palivem do skladu v areálu elektrárny. „Se zavezením paliva druhý temelínský blok naplno přejde do prodlouženého palivového cyklu. Nově bude mezi dvouměsíčními odstávkami v provozu šestnáct měsíců, tedy o půl roku déle než před několika lety. Díky tomu dokážeme efektivněji využívat potenciál obou našich jaderných elektráren,“ zdůraznil význam prodlouženého palivového cyklu Bohdan Zronek, člen představenstva ČEZ a ředitel divize jaderná energetika.

V harmonogramu odstávky mají energetici přes 18 tisíc činností včetně 80 investičních akcí. I s dodavateli se do odstávky zapojí přibližně tisícovka lidí. Letos jde o první plánovanou odstávku v Temelíně. Dvouměsíční odstávka prvního bloku začne v polovině října.



Od začátku roku elektrárna Temelín vyrobila 2,7 terawatthodin elektřiny. Společně s Dukovany jde o zdroje, které produkují největší množství čisté elektrické energie a podílí se tak výraznou měrou na bezemisní výrobě Skupiny ČEZ. Ročně se díky jaderným elektrárnám nevypustí do ovzduší přibližně dvě desítky miliónů tun CO2.


Marek Sviták, mluvčí ČEZ, Jaderná elektrárna Temelín
