Týden bez horké vody v létě, znamená pro pravobřežní část Prahy spolehlivé dodávky tepla v zimě

Horní Počaply – Pouze sedm dnů, v přepočtu tedy rovných 168 hodin, trvá každý rok v průběhu prvního prázdninového měsíce celozávodní odstávka Teplárny Energotrans (dříve Elektrárna Mělník), kterou v rámci Skupiny ČEZ provozuje společnost Energotrans, a. s. Během té doby musí proběhnout všechny předem naplánované opravy, revize a údržbářské práce, které si vyžadují úplné odstavení výroby. Termín odstávky je stanoven půl roku předem a jsou o něm informováni odběratelé tepla. Vše pochopitelně do budoucna přispívá k udržení vysoké spolehlivosti dodávek tepla, a to zejména pro podstatnou část Prahy na pravém břehu Vltavy.

„Během pevně stanovených sedm dní v roce, letos připadly na 5. až 11. červenec, musí proběhnout veškeré předem naplánované opravy, revize a údržbářské práce, které si vyžadují úplné odstavení výroby. Všechny jsou přitom životně důležité pro další provoz teplárny i celého technologického zařízení, které označujeme souhrnným názvem Zásobování teplem Mělník – Praha,“ říká Martin Hora, technický ředitel společnosti Energotrans, a. s.  Podle něj je vždy nutné termín odstávky stanovit půl roku předem a je o něm pochopitelně informován odběratel tepla, což je Pražská teplárenská, a.s. „Dodržení plánovaného harmonogramu je pro nás závazné, neboť jinak by mohly na obou stranách vzniknout nemalé finanční ztráty. Navíc je v sázce i pověst naší společnosti jako spolehlivého dodavatele tepla.“

Horkovodní napáječ pro Prahu tvoří dvojice potrubí o průměru 1,2 metru. Směrem tam jím přibližně severojižním směrem proudí horká voda a směrem zpět se vrací voda ochlazená. Potrubí vede jak těsně nad zemí, tak i na několik metrů vysokých podpěrách a je vybaveno poměrně vysokým počtem kluzných kompenzátorů. To je kvůli vyrovnání změn jeho délky vlivem teplotní roztažnosti. Oběhová voda je třístupňově ohřívána na konečnou teplotu 140 stupňů Celsia při tlaku 25 atmosfér. Díky velmi účinné izolaci potrubí vychladne při průchodu celou trasou mezi Horními Počaply a Prahou pouze o dva stupně. Objem oběhové vody v systému je asi 75 tisíc m³.

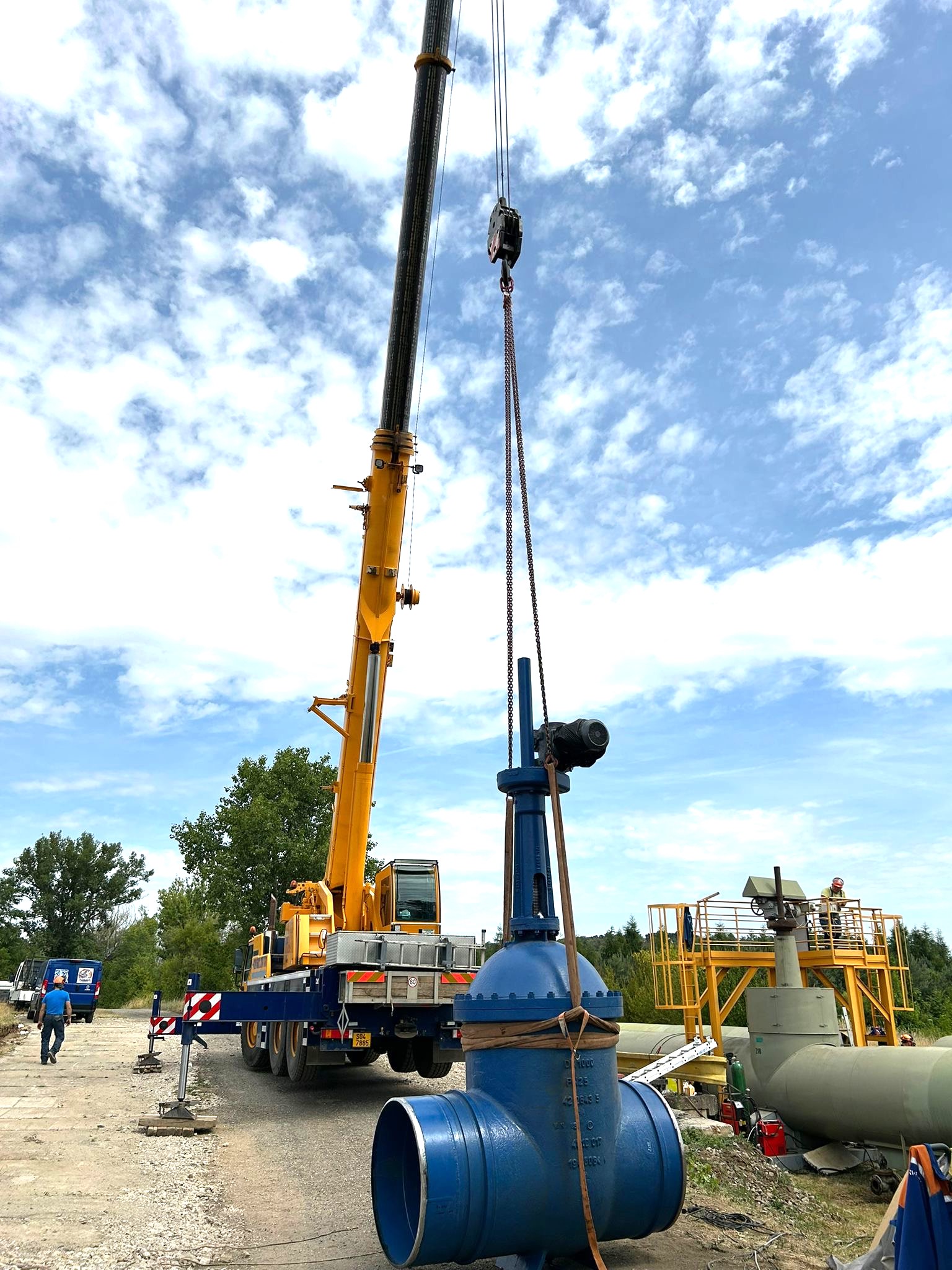

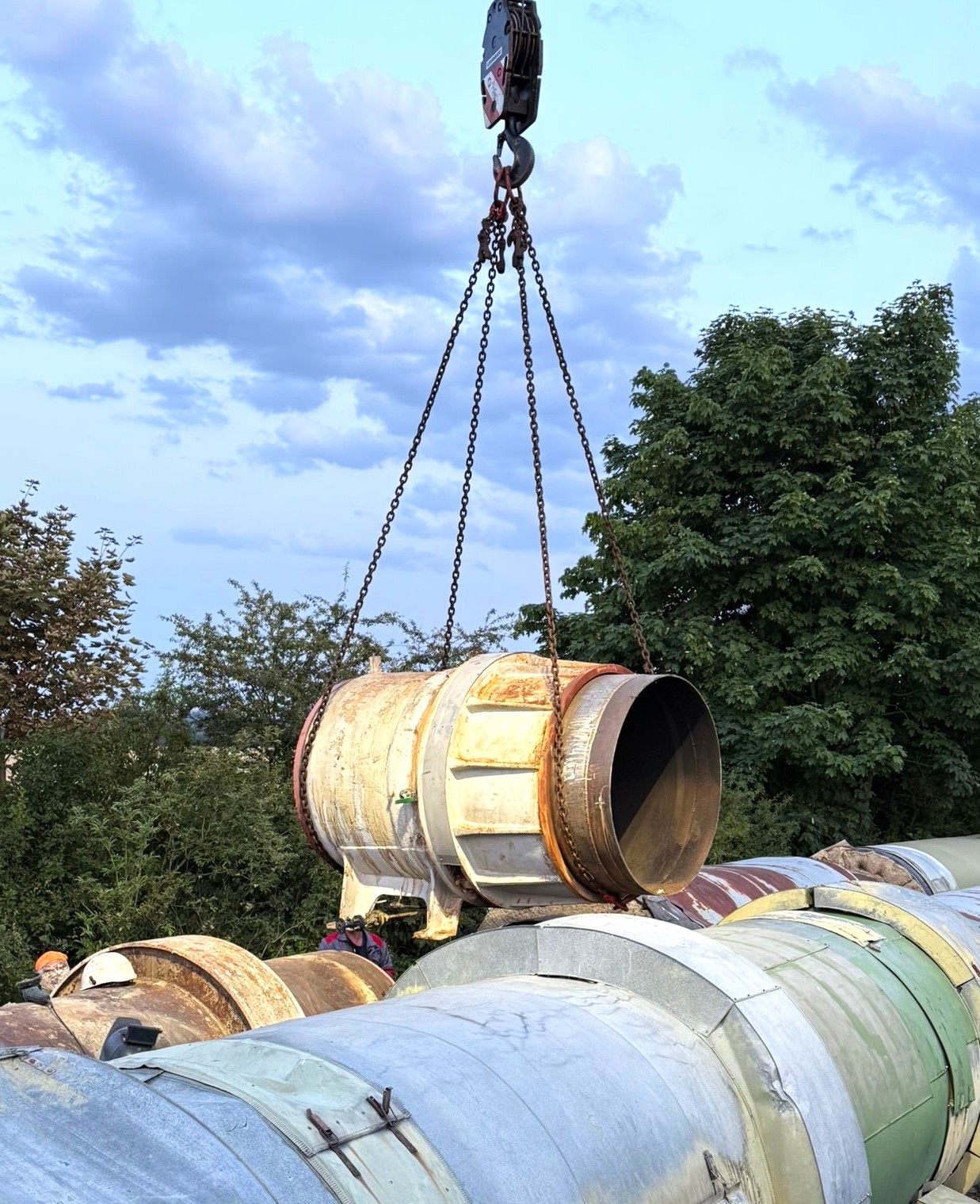

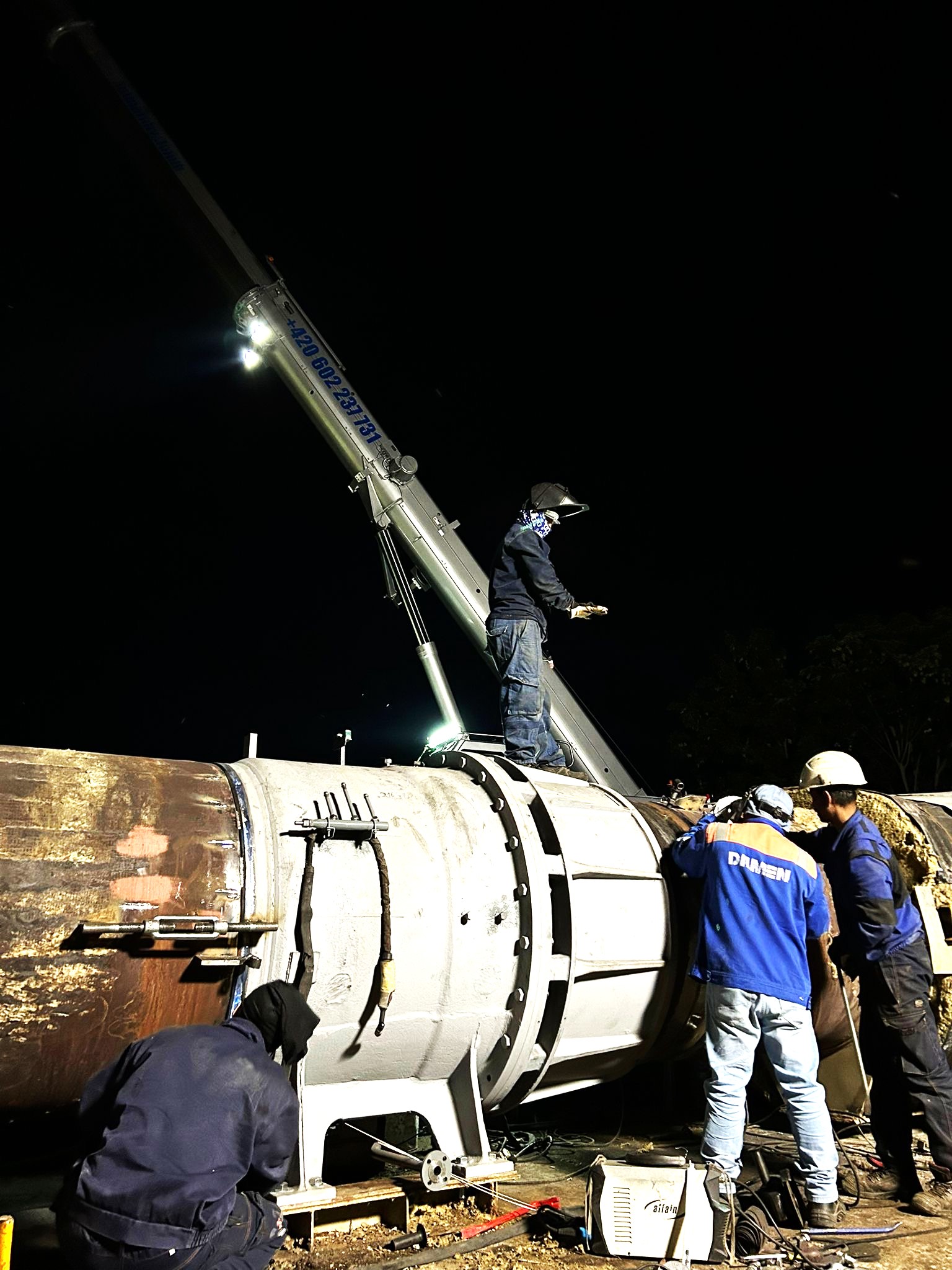

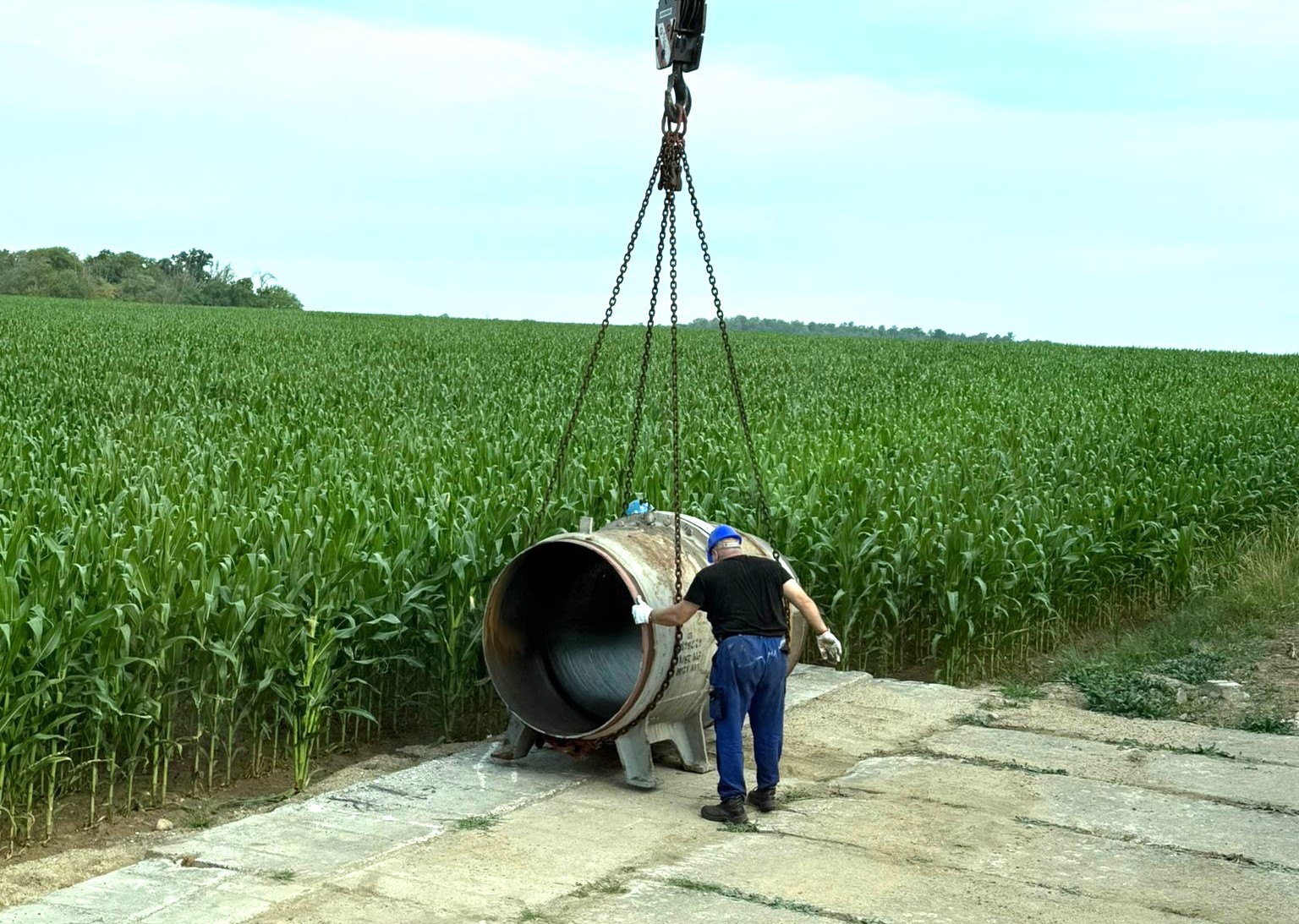

V rámci letošní odstávky byla například naplánována výměna několika již dosluhujících jednočinných i dvojčinných kompenzátorů a také kontrola a případná výměna sekčních armatur a dalšího zařízení. „Proběhly i vybrané údržbářské práce přímo na výrobním zařízení. Objevíme-li při tom nějakou neplánovanou skrytou závadu, využijeme této výrobní odstávky k jejímu odstranění“ dodává Martin Hora s tím, že odstávka a následné opravy či údržbářské práce pravidelně přispívají k udržení vysoké spolehlivosti dodávek tepla, a to zejména pro Prahu a od roku 2003 i pro Neratovice.

Společnost Energotrans, a.s., ze Skupiny ČEZ provozuje největší teplárenský komplex v ČR – Teplárnu Energotrans (dříve Elektrárna Mělník). Vyrobeným teplem v objemu 9 mil. GJ/rok zásobuje pravobřežní část Prahy a dále města Mělník a Neratovice. Celkem se jedná o 250 tisíc domácností. Nejpozději v roce 2030 bude výroba tepla z uhlí zcela ukončena a výstavbou nových zdrojů dojde k náhradě uhlí v objemu cca 1,5 mil. t/rok. Hlavním zdrojovým palivem v lokalitě tak bude po roce 2030 zemní plyn, který se bude spalovat v paroplynových zdrojích. Ty jsou v transformaci lokality základním stavebním kamenem a umožní v dlouhodobém horizontu přechod na bezemisní technologie. Mimo tyto základní zdroje zahrnuje plánovaný přechod od uhlí i další projekty, které zajistí nejen výrobu prostřednictvím OZE, ale nabídnou možnost poskytovat podpůrné služby síti, potřebnou regulační a akumulační schopnost systému. Mezi tyto projekty je nutné zařadit výstavbu elektrokotelny 2 x 30 MWe s horkovodním akumulátorem o kapacitě 60 MWh. Na skládce paliva EGT 3 odstaveného bloku 11 byla v roce 2024 uvedena do provozu fotovoltaická elektrárna (FVE) s instalovaným výkonem 7,2 MWp. a předpokládanou roční výrobou 7,4 GWh elektřiny a úsporou až 5,7 t emisí CO2/rok. Investice ve společnosti Energotrans, a.s., tak dosáhnou více než 50 miliard korun a přinesou významné zlepšení životního prostředí. Projekty jsou spolufinancovány ze systému EU pro obchodování s emisemi prostřednictvím Modernizačního fondu.



Fotogalerie
Odstávka horkovodu pro Prahu
Odstávka horkovodu pro Prahu
Odstávka horkovodu pro Prahu
Odstávka horkovodu pro Prahu
Odstávka horkovodu pro Prahu
Odstávka horkovodu pro Prahu
Odstávka horkovodu pro Prahu
Odstávka horkovodu pro Prahu
Zprávy k tématu
Díky místním sokolům stojí v Českém Šternberku další hrad, na jeho realizaci přispěla 200 000 korunami i Nadace ČEZ
V Mokrovousích slavnostně otevřeli Oranžové hřiště od Nadace ČEZ
Karlovarští senioři potrénovali paměť během pětidenního letního kurzu
Oranžové kolo a cyklopůjčovna pomohly během KVIFF kinu v Horním Slavkově a charitě Suy Ryder
